Informacje dotyczące realizowanego projektu pod nazwą „Modernizacja śluz odrzańskich na odcinku będącym w zarządzie RZGW Gliwice - przystosowanie do III klasy drogi wodnej” Faza II obejmującego dokończenie modernizacji śluz Dzierżno i Łabędy, znajdujących się na Kanale Gliwickim.



Lokalizacja Projektu:

  • śluza Łabędy: km 38+510 Kanału Gliwickiego, województwo śląskie, powiat Gliwice, miasto Gliwice.
  • śluza Dzierżno: km 30+890 Kanału Gliwickiego, województwo śląskie, powiat Gliwice, gmina Pyskowice.



Cel Projektu:

Głównym celem inwestycji jest poprawa warunków transportu wodnego na Kanale Gliwickim poprzez zwiększenie przepustowości, poprawę efektywności, zwiększenie bezpieczeństwa ruchu oraz poprawę niezawodności działania urządzeń. Projekt jest realizowany w ramach Programu Operacyjnego Infrastruktura i Środowisko 2014-2020, jest kontynuacją inwestycji rozpoczętej w trakcie poprzedniej perspektywy ( POIiŚ 2007-2013) i obejmuje dokończenie modernizacji dwóch śluz: Łabędy i Dzierżno.



Aktualna wartość Projektu: 53.128.662,99 PLN.

Aktualna wysokość dofinansowania: 40.011.665,71 PLN.

Aktualny okres realizacji Inwestycji: 01.01.2019r. - 31.12.2020r.



Ważniejsze umowy realizacyjne:

  • podpisanie 23.03.2016r. pomiędzy Skarbem Państwa - Centrum Unijnych Projektów Transportowych z siedzibą w Warszawie i Dyrektorem Regionalnego Zarządu Gospodarki Wodnej w Gliwicach umowy o dofinansowanie nr POIS.03.02.00-00-0001/16-00.
  • podpisanie 01.08.2017r. pomiędzy Skarbem Państwa – Regionalnym Zarządem Gospodarki Wodnej w Gliwicach i wybranym w wyniku rozstrzygnięcia przeprowadzonego w trybie przetargu nieograniczonego postępowania o udzielenie zamówienia publicznego wykonawcą Przedsiębiorstwem Usługowo Produkcyjnym POM Sp. z o.o. z siedzibą w Krapkowicach umowy nr EZ/JRP-370-1/17. Zakres zadania: Przebudowa, rozbudowa i remont śluzy Łabędy w ramach przedsięwzięcia „Modernizacja śluz odrzańskich na odcinku będącym w zarządzie RZGW Gliwice – przystosowanie do III klasy drogi wodnej” Faza II.
  • podpisanie 25.04.2019r. pomiędzy Państwowym Gospodarstwem Wodnym Wody Polskie z siedzibą w Warszawie – Regionalnym Zarządem Gospodarki Wodnej w Gliwicach i wybranym w wyniku rozstrzygnięcia przeprowadzonego w trybie przetargu nieograniczonego postępowania o udzielenie zamówienia publicznego wykonawcą Przedsiębiorstwem Usługowo Produkcyjnym POM Sp. z o.o.    z siedzibą w Krapkowicach umowy nr GL.ROZ.284.1.2109. Zakres zadania: Przebudowa, rozbudowa    i remont śluzy Dzierżno w ramach przedsięwzięcia „Modernizacja śluz odrzańskich na odcinku będącym w zarządzie RZGW Gliwice – przystosowanie do III klasy drogi wodnej” Faza II.



Zakres inwestycji:

Kontynuacja robót modernizacyjnych na śluzach Łabędy i Dzierżno w tym:

  1. Śluza Łabędy:

- uruchomienie komory południowej i przekazanie jej do eksploatacji,

- wzmocnienie stalowych ścian komory północnej,

- wzmocnienie ścian kierownic w awanporcie dolnym komory północnej,

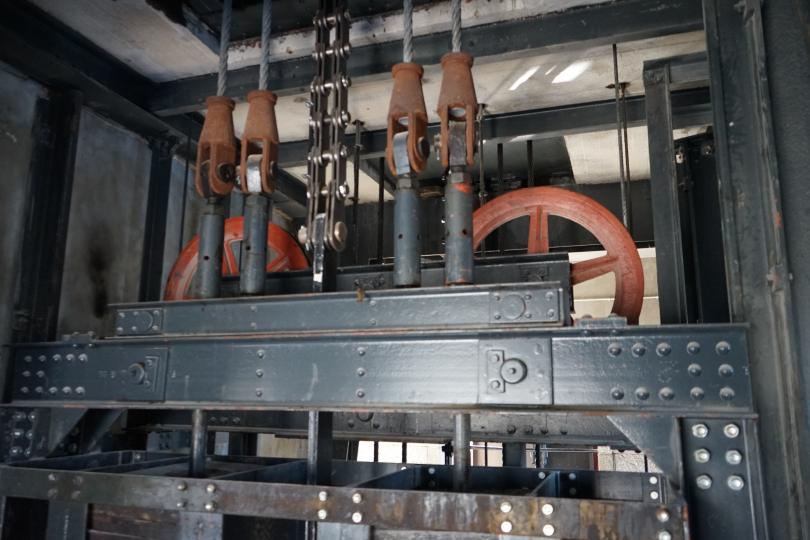

- modernizacja układu hydraulicznego wrót komory północnej,

- remont wrót stalowych komory północnej.

  1. Śluza Dzierżno:

- naprawa betonów i ścianek stalowych komory północnej,

- uruchomienie mechanizmów śluzowania ( segmentu i zasuwy stone-a) w komorze północnej i oddanie jej do użytkowania,

- dokończenie robót i uruchomienie systemu oszczędnego śluzowania śluzy,

- uruchomienie pompowni wody i kanału obiegowego i oddanie do użytkowania,

- sprawdzenie i uzupełnienie systemu smarowania urządzeń zasuw stone-a komory południowej,

- dokończenie robót budowlanych na awanportach śluzy wraz z wykonaniem oświetlenia, dróg i zagospodarowania terenu,

- dokończenie remontu budynków maszynowni i sterowni i oddanie ich do użytkowania,

- naprawa spękań i wykonanie zabezpieczenia betonów w galerii międzyśluzia,

- dokończenie remontu stacji transformatorowej i przekazanie budynku do użytkowania,

- zakończenie prac związanych z automatyką, zabezpieczeniem technicznym obiektów i sterowaniem śluzy.



Dotychczas wykonane zadania (stan na 30.09.2019r.):

Plan modernizacji śluz Łabędy i Dzierżno wraz z awanportami zakładał, że prace będą wykonane dwuetapowo. W pierwszej kolejności została zmodernizowana lewa, południowa nitka śluz, która w okresie realizacji robót była nieczynna. W tym czasie prawa nitka zapewniała możliwość żeglugi na Kanale Gliwickim. W drugiej kolejności prowadzone są roboty na prawej, północnej nitce śluz przy pracującej nitce południowej. Budowa budynków socjalnych oraz by-passu i sieci sanitarnej są realizowane w trakcie trwających prac na śluzach.

Roboty wykonane w ramach poszczególnych śluz:

  • Modernizacja śluzy Łabędy:

- wykonanie remontu wraz z odmuleniem awanportu dolnego i górnego komory południowej,
- oddanie do użytku budynku socjalnego,
- wykonanie rurociągu obiegowego oraz większości prac w budynkach sterowni i maszynowni,
- zakończenie robót w komorze południowej,
- przeprowadzenie rozruchu i przekazanie komory południowej do eksploatacji,
- wykonanie grodzy i odpompowanie komory północnej,
- doszczelnienie ścian komory i awanportu dolnego kolumnami jet-grouting,

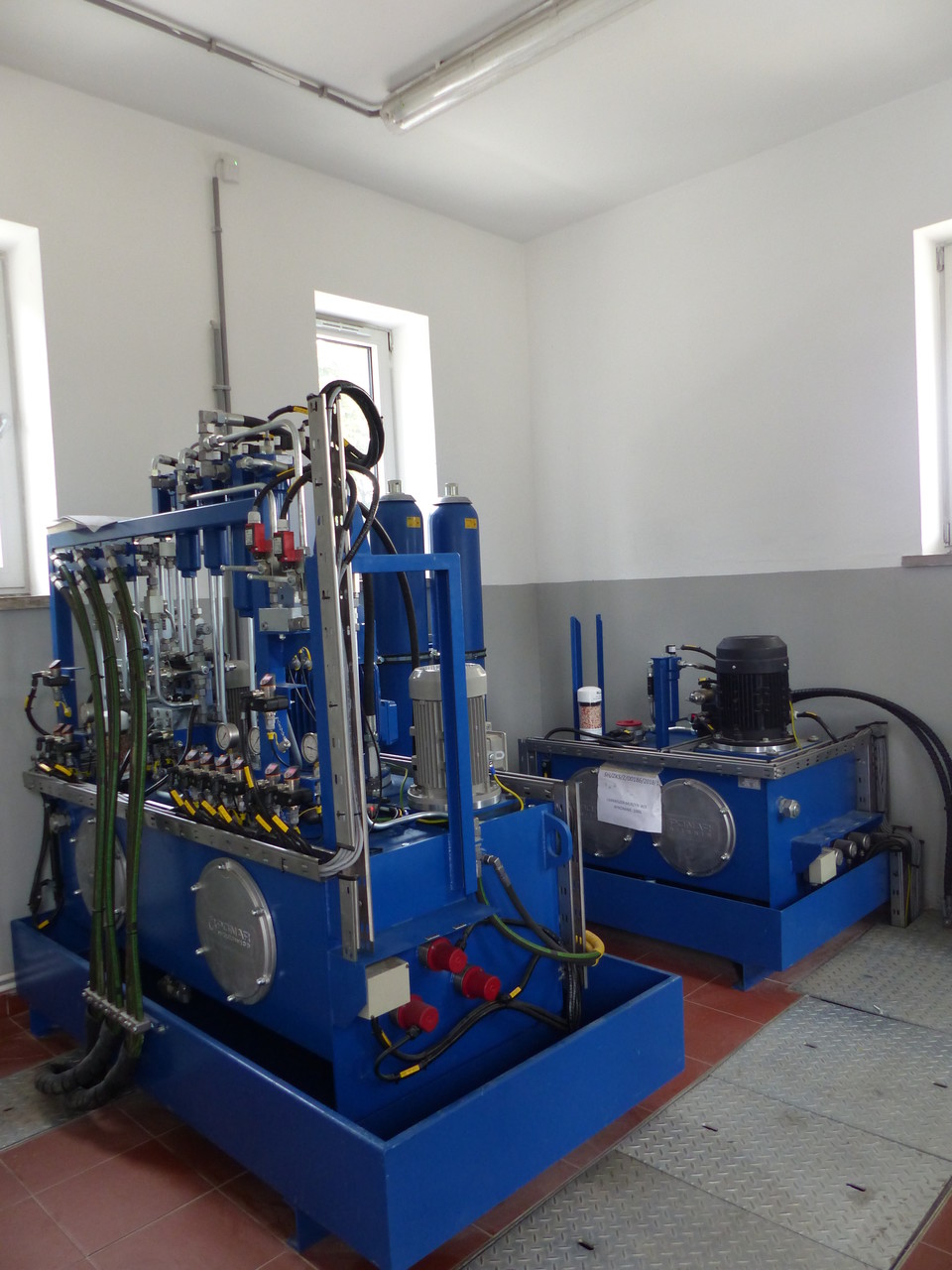

- wykonanie prac związanych z remontem maszynowni oraz wymianą zasilaczy hydraulicznych wrót i zasuw,
- realizacja powierzchniowych robót rozbiórkowych dna komory północnej oraz ścian i korony głów,
- wykonanie uzupełniających kolumn jet-grouting wzdłuż ścian kom. płn.,

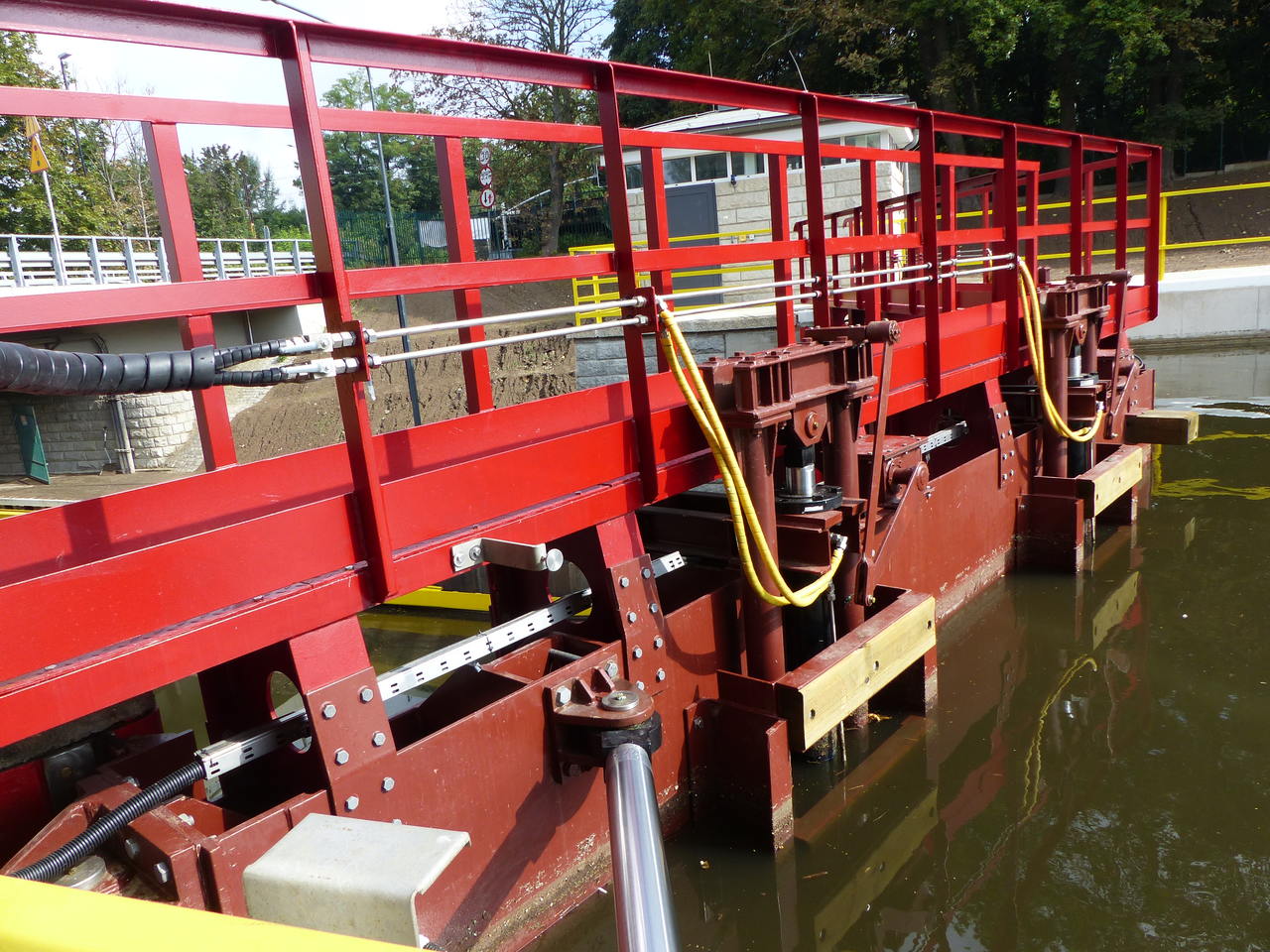

- remont wrót - demontaż złomowy wrót głowy dolnej i głowy górnej w komorze płn. i wykonanie konstrukcji nowych wrót,
- zakończenie montażu nakładek stalowych zabezpieczających ściany komory i awanportu dolnego nitki płn.,
- zakończenie wykonania wszystkich oczepów żelbetowych przy ścianach komory płn.
- zakończono roboty antykorozyjne na ścianach kierownic awanportu dolnego i odmulanie komory wlotowej starego kanału obiegowego na nitce płn.

  • Modernizacja śluzy Dzierżno:

- wykonanie remontu awanportu górnego,
- zakończenie głównych prac w komorze północnej i jej maszynowniach,
- zakończenie prac remontowych na rurociągu obiegowym wraz z próbami ruchowymi,
- wykonanie części robót w budynku sterowni, pompowni i awanporcie dolnym oraz większości sieci zewnętrznych,
- odmulenie awanportu dolnego i górnego,
- realizacja części prac konstrukcyjnych i technologicznych na komorze północnej,
- przygotowanie komory północnej w zakresie robót budowlanych do zalania,
- zlikwidowanie grodzy budowlanej z grodzic stalowych na komorze północnej i jej zalanie oraz przekazanie do użytkowania,
- założenie grodzy remontowej z iglic dla komory południowej i jej odpompowanie,
- wykonanie pokrycia dachu na stacji transformatorowej przy wyłączonej sieci zasilającej stację,
- wymiana zabezpieczeń dylatacji w komorze południowej i międzyśluziu,
- uruchomienie i wyregulowanie segmentu od wody górnej komory południowej,
- uzupełnienie i udrożnienie istniejących punktów smarowniczych zasuwy Stoneya komory południowej,
- uruchomienie i wyregulowanie zasuwy Stoneya na komorze południowej
- zalanie komory południowej i przekazanie do użytkowania.

- - -

Remont śluz Łabędy i Dzierżno na Kanale Gliwickim dobiegł końca. Wody Polskie w Gliwicach 7 września 2020 r. odebrały śluzę Łabędy z rąk wykonawcy prac. Tym samym zakończył się I etap modernizacji Kanału, w ramach którego śluzy odrzańskie w Łabędach, Dzierżnie, Rudzińcu oraz Kłodnicy zostały przystosowane do III klasy drogi wodnej.

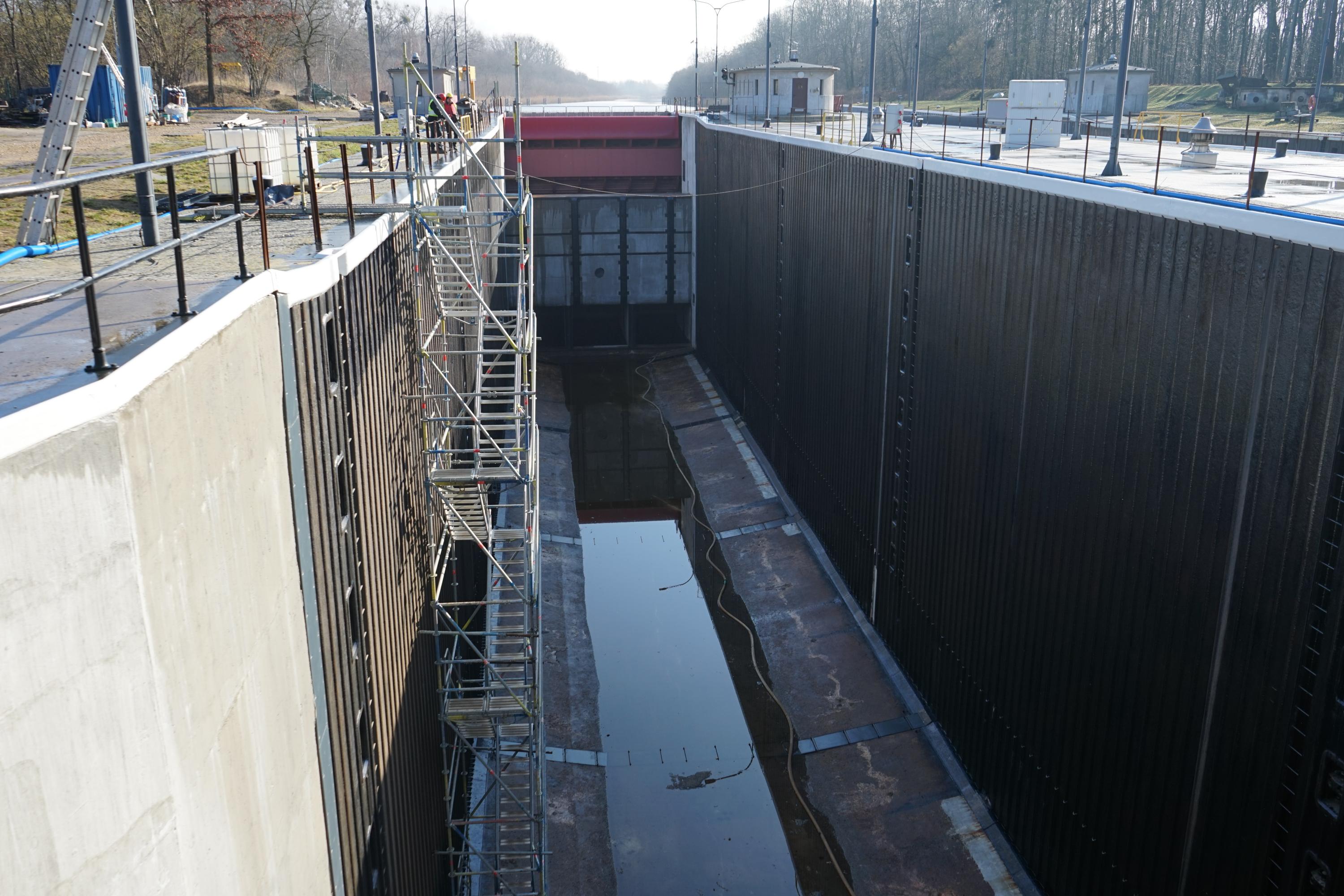

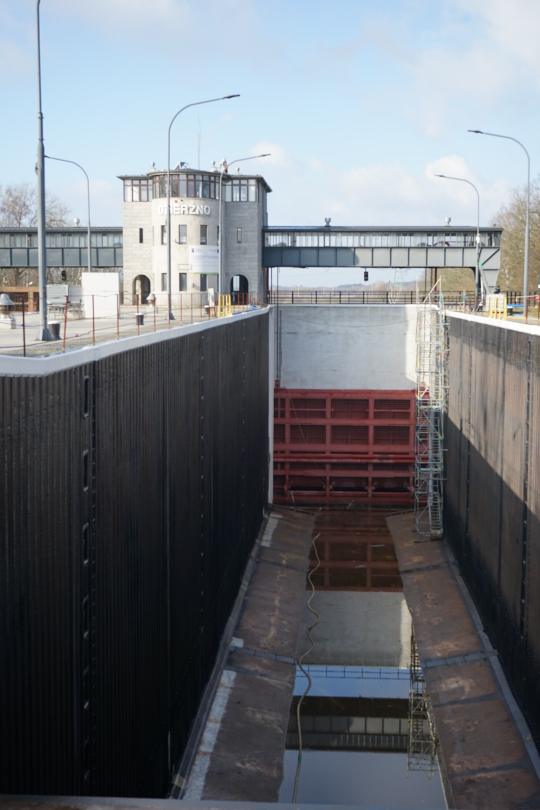

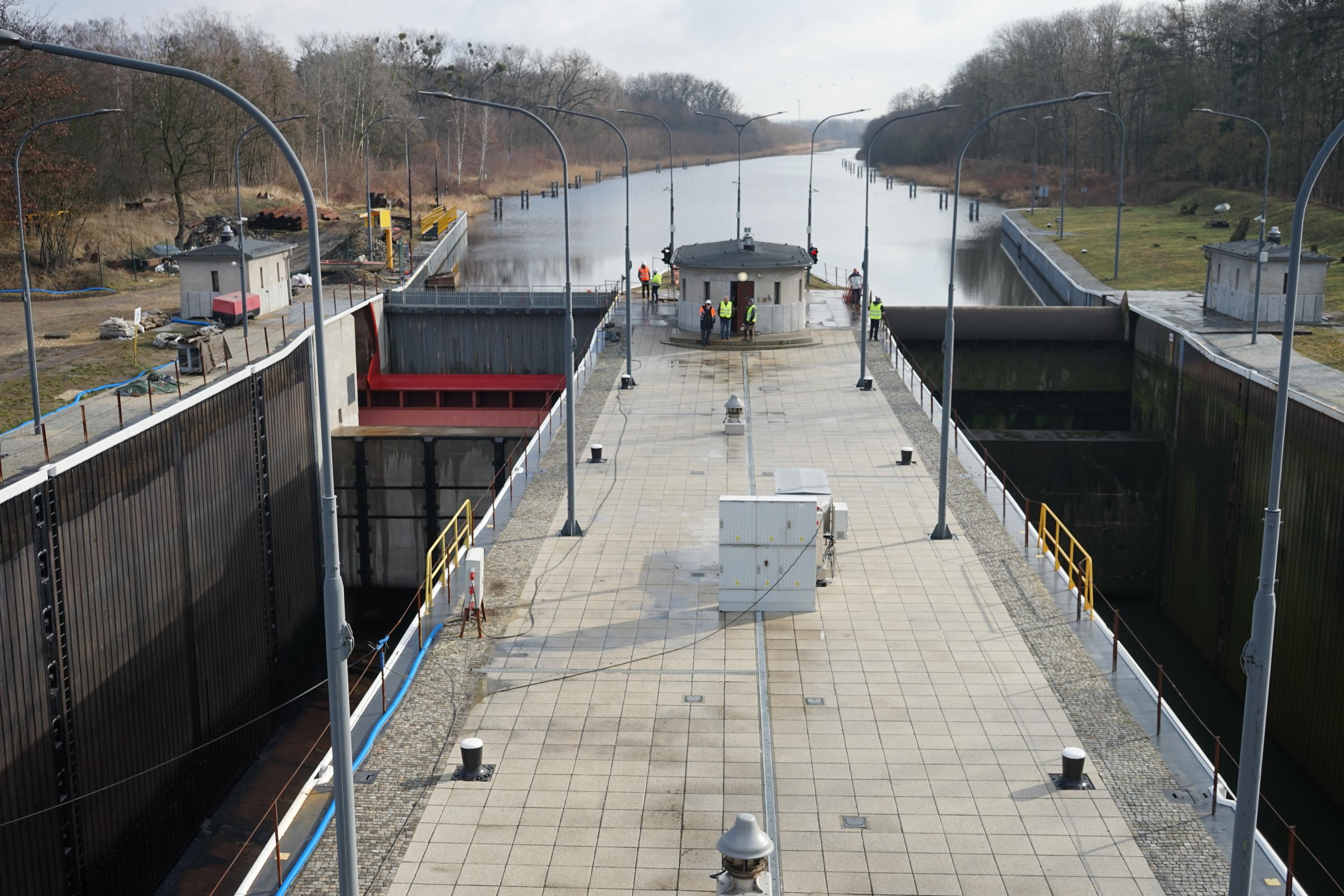

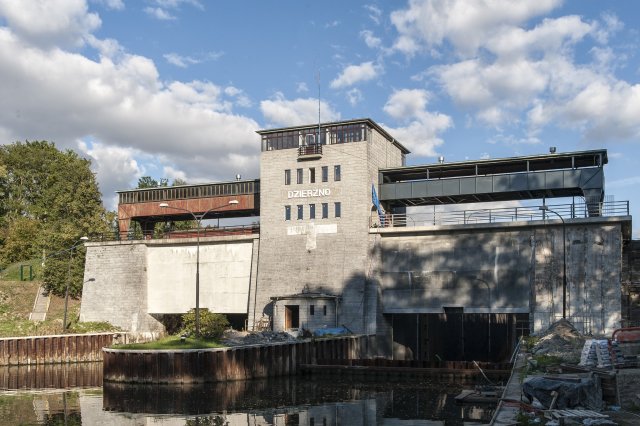

 Śluza Dzierżno:

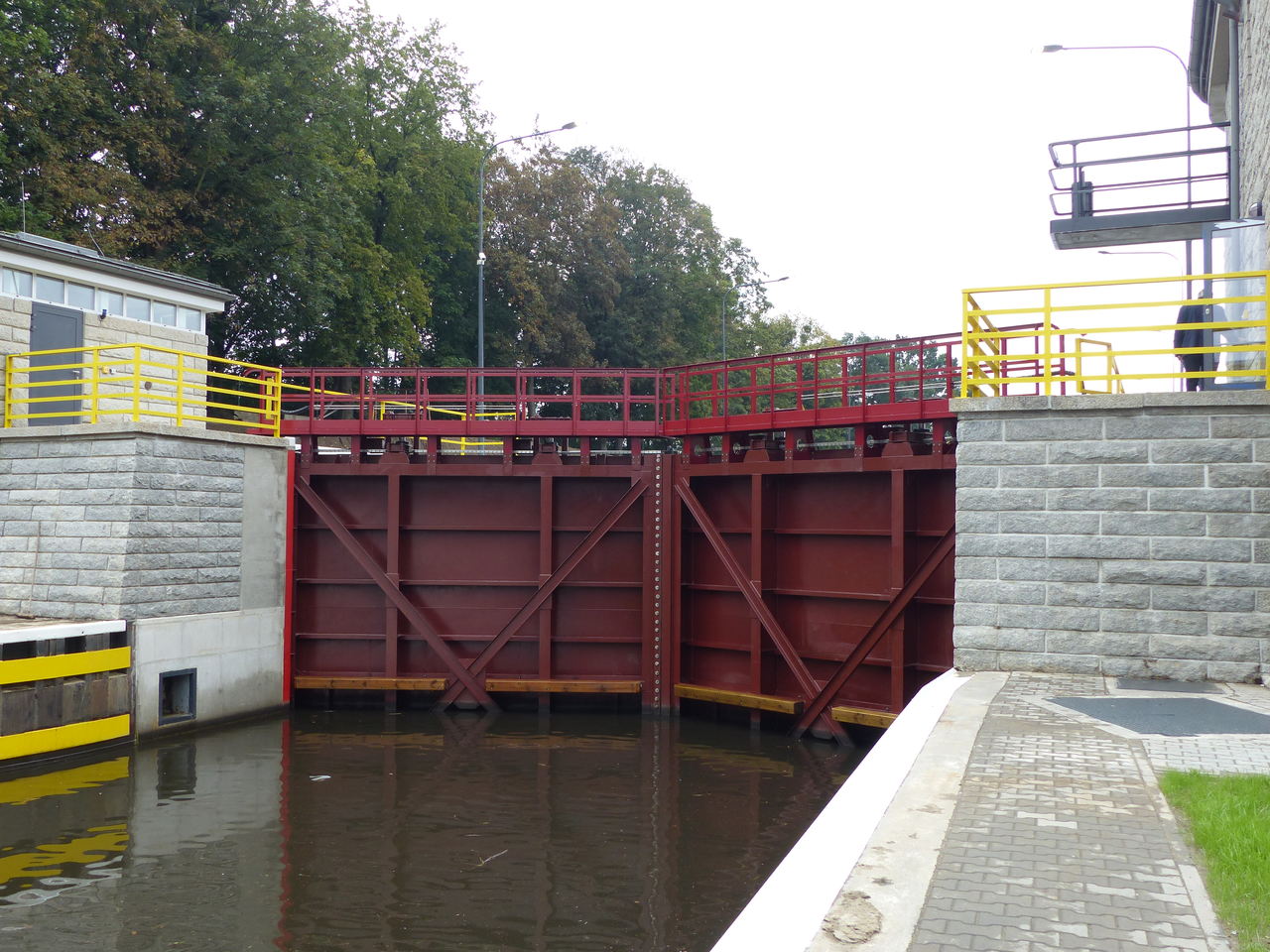

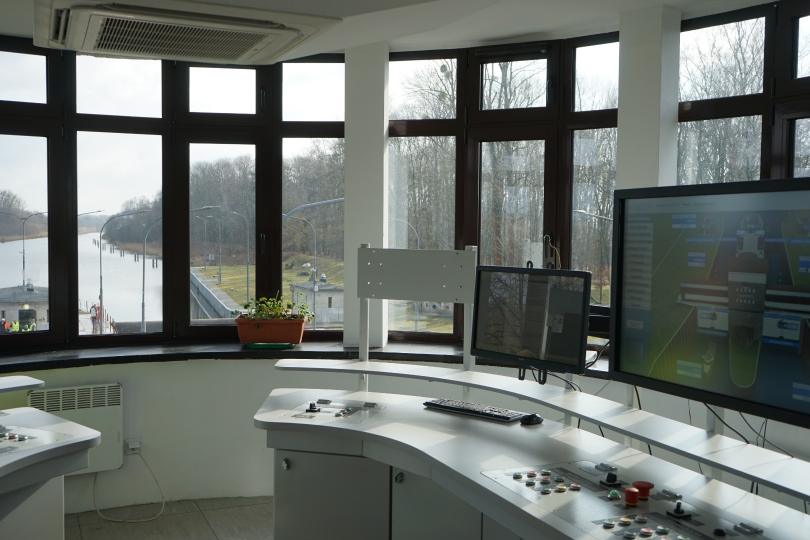

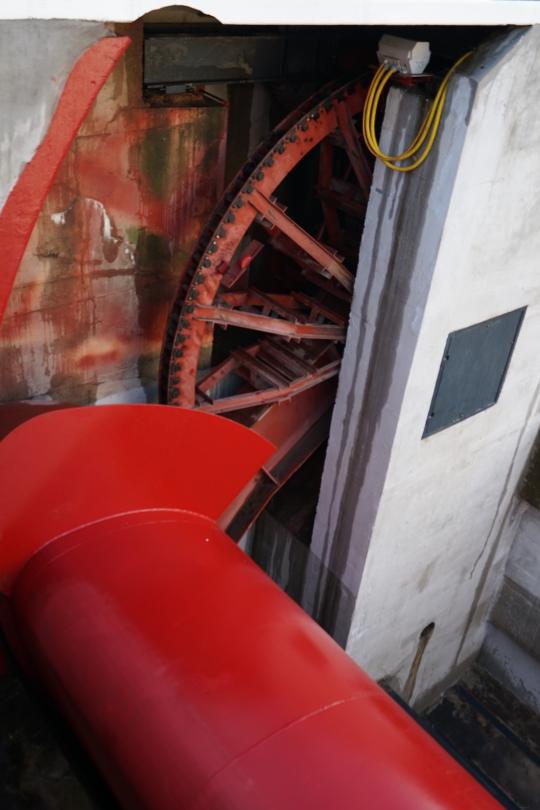

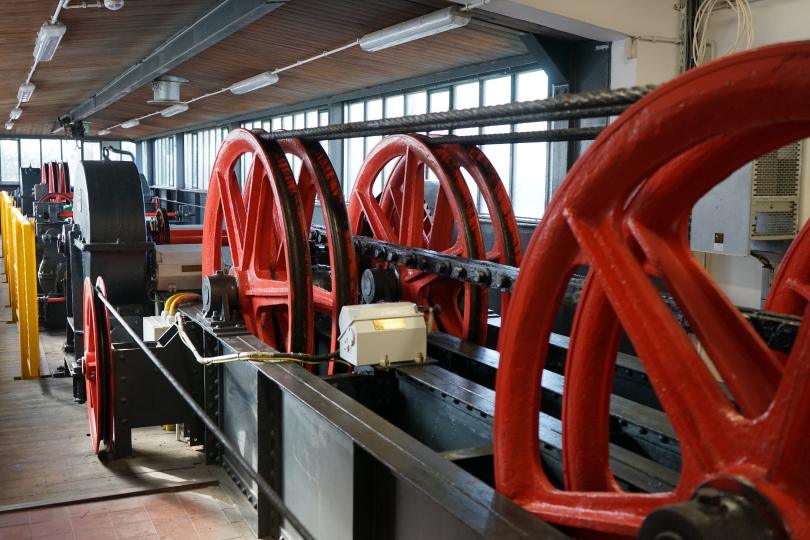

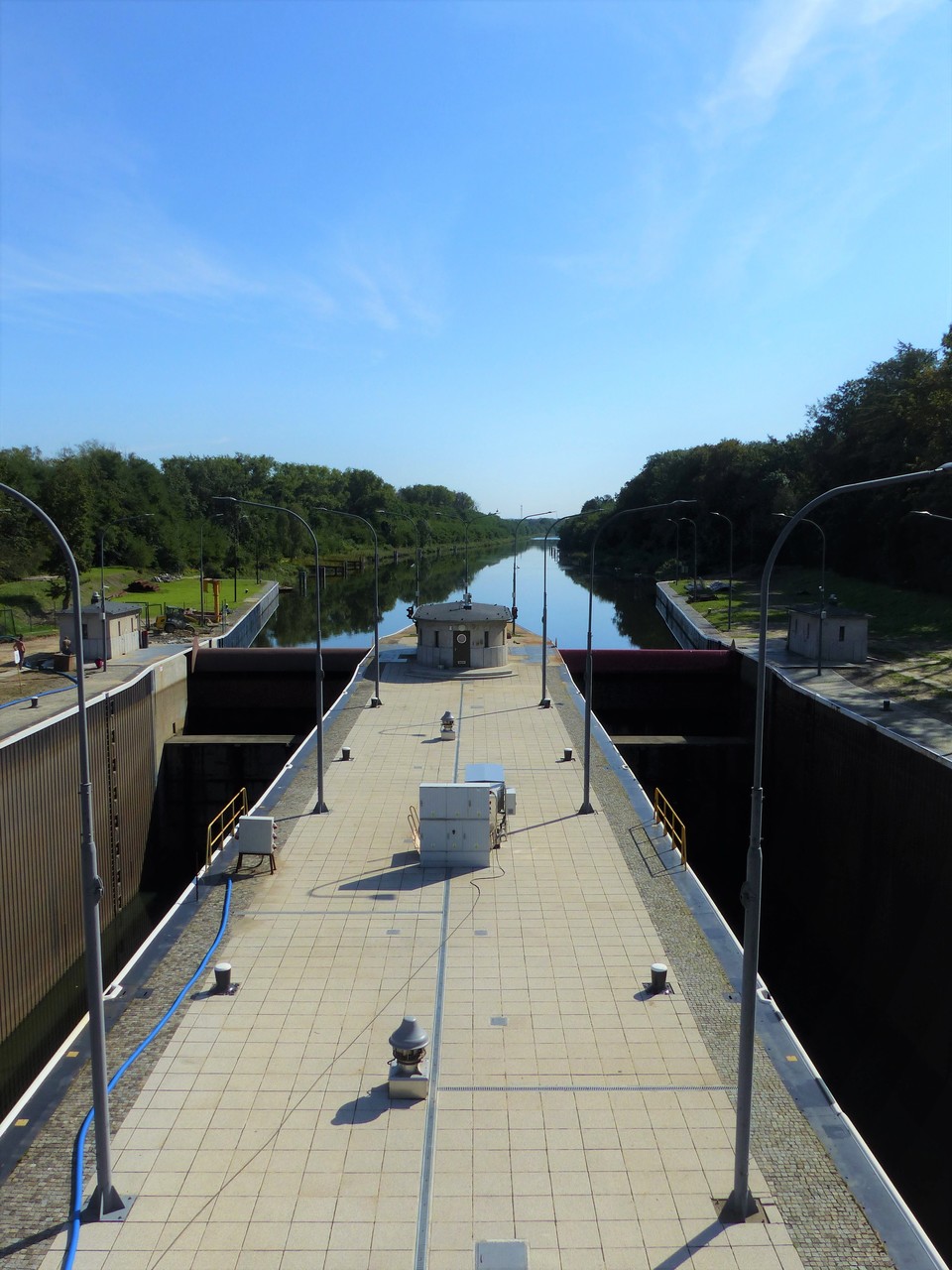

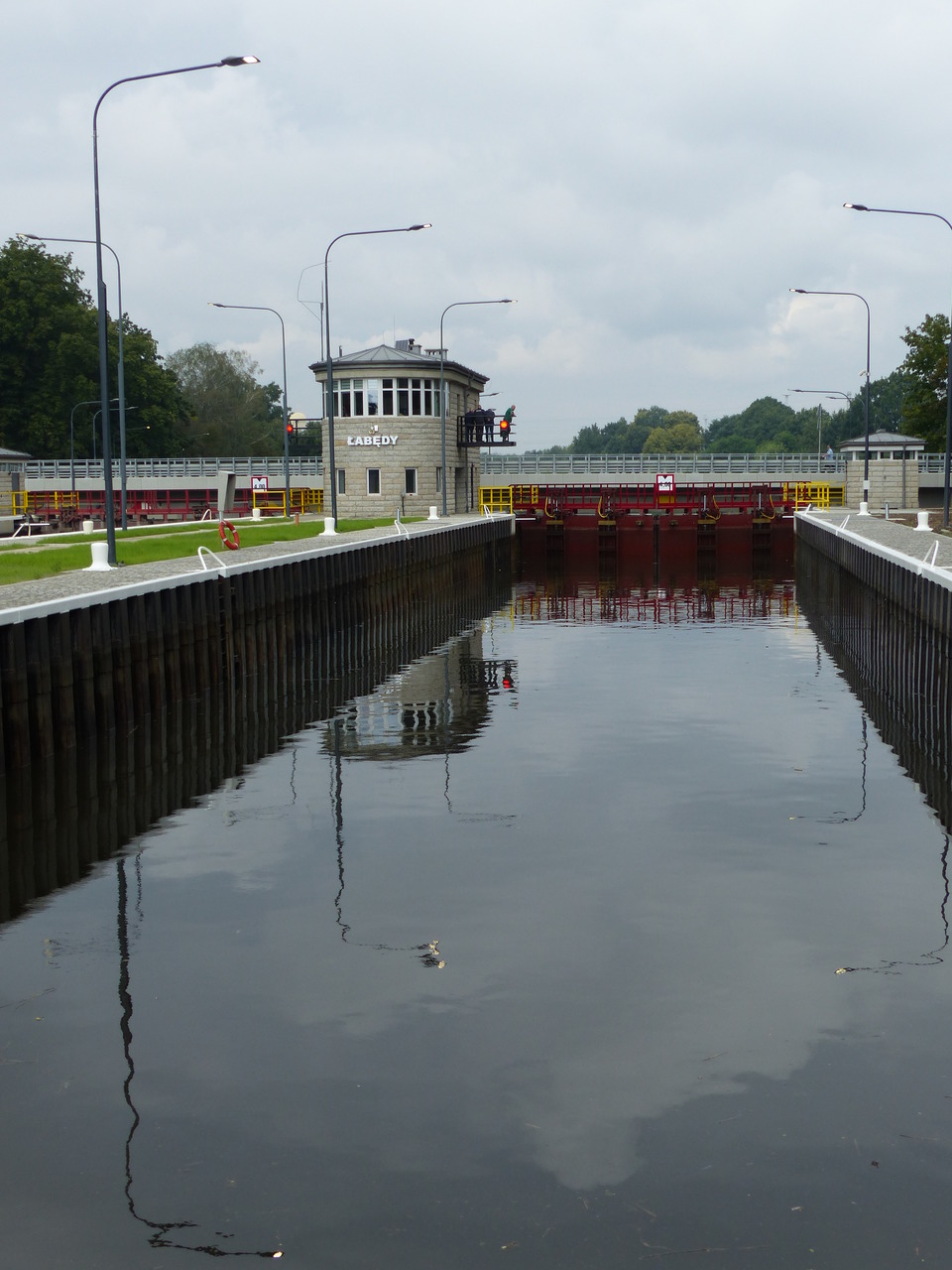

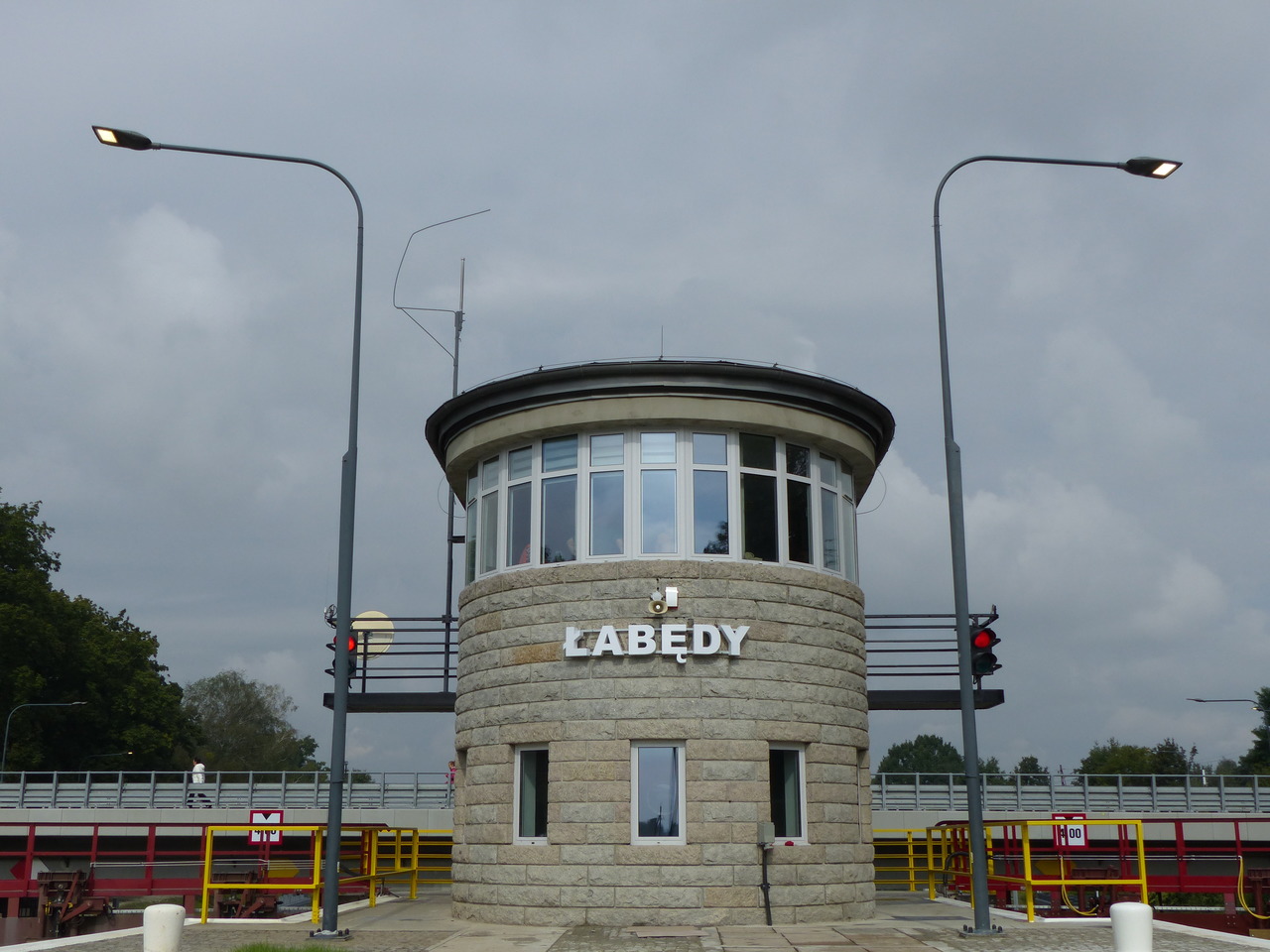

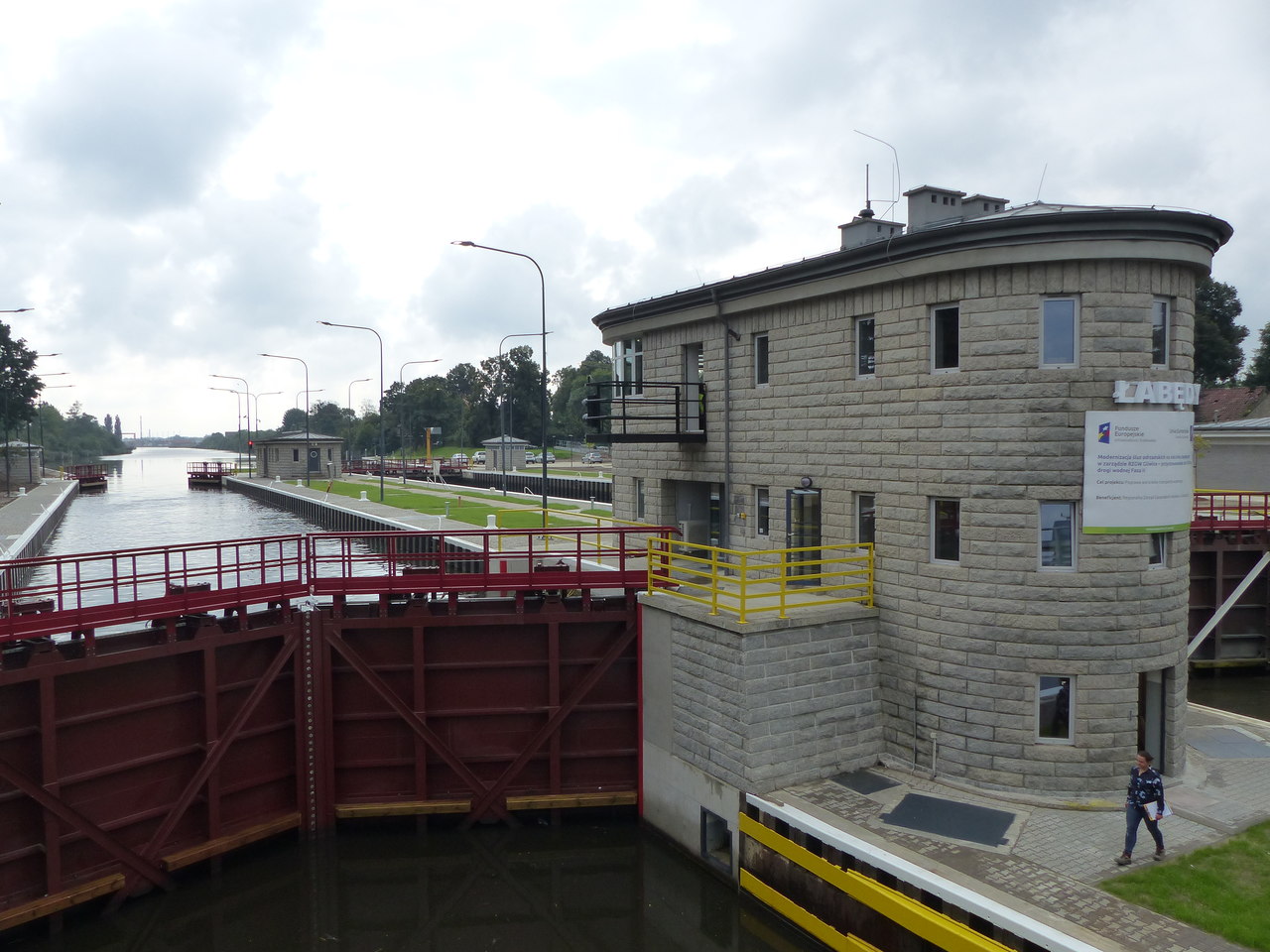

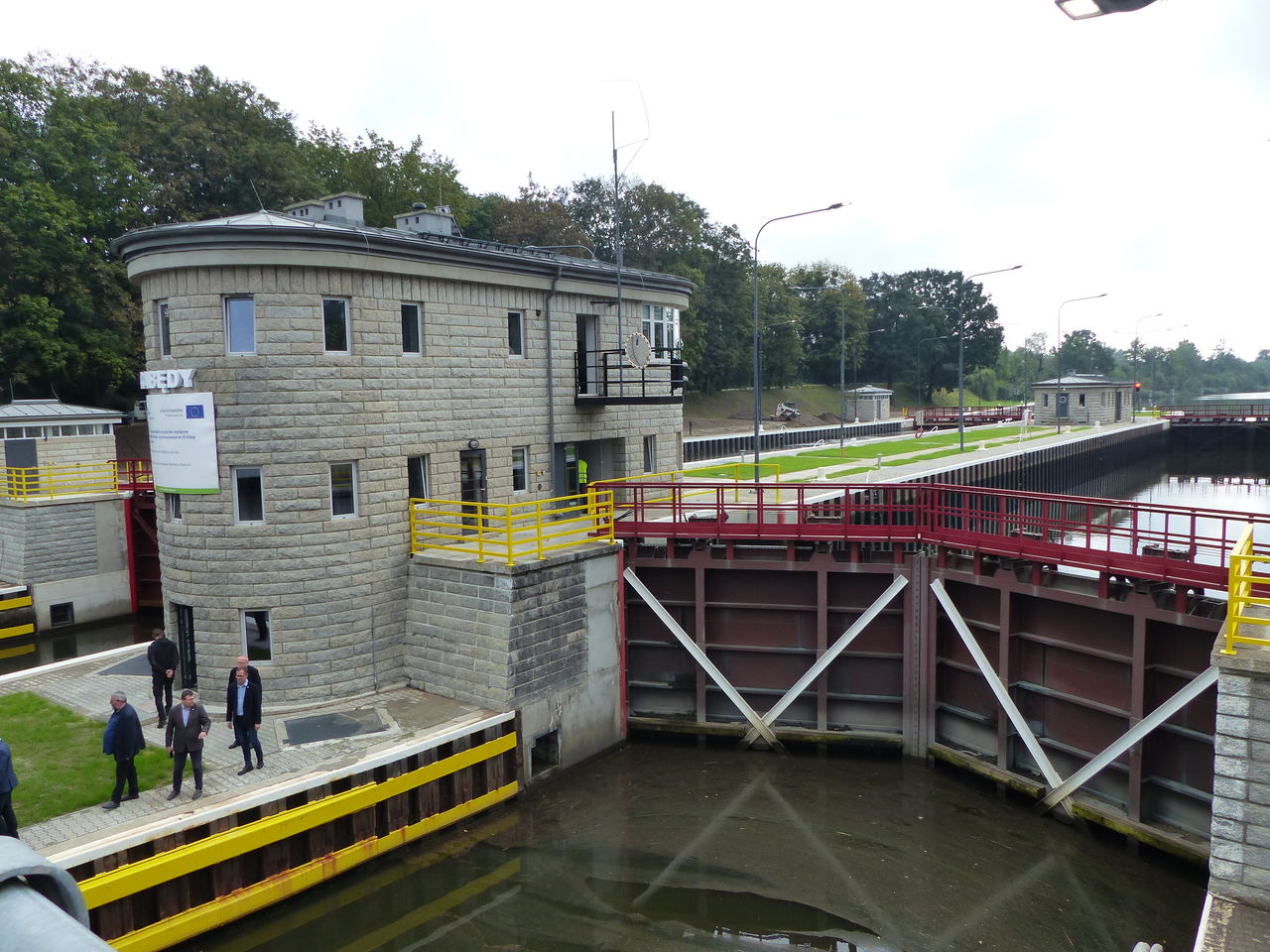

Śluza Łabędy:
