- Szczegóły
Nowa nawierzchnia dróg serwisowych, gruntowny remont promenady, nowe oświetlenie – to tylko niektóre z elementów, jakie będą czekać w nadchodzącym sezonie letnim na mieszkańców i turystów, którzy w wakacyjne miesiące przyjadą nad zbiornik Turawa.
Już wkrótce nad akwenem, zwanym także opolskim morzem, pojawi się ciężki sprzęt i ekipy budowlane, które przygotują nową nawierzchnię wysłużonych dróg technicznych wokół zbiornika i zarazem wyremontują często uczęszczaną, zwłaszcza w lecie, promenadę. Całość prac, prowadzonych przez gliwickie Wody Polskie oraz Gminę Turawa, poprzedzi nadchodzące dużymi krokami Międzynarodowe Mistrzostwa Świata Katamaranów TOPCAT – CATAMARAN CUP, które odbędą się w dniach 11-17 lipca br. Mistrzostwa tego typu to swoisty precedens, gdyż do tej pory nie odbywały się one na naszych wodach. Wody Polskie, ceniąc rolę przedsięwzięć związanych ze sportami wodnymi i zarazem jako zarządca turawskiego zbiornika, objęły wydarzenie swoim patronatem.
W związku z planowanymi pracami modernizacyjnymi i tą dużą, prestiżową imprezą, która po raz pierwszy odbędzie się w kraju, w miniony wtorek 10.03.2020r. w siedzibie RZGW w Gliwicach, doszło do spotkania Dyrektora gliwickich Wód Polskich, Łukasza Lange z Wójtem Gminy Turawa, Dominikiem Pikosem. W czasie wizyty omówiono zakres prac i wstępny harmonogram ich realizacji.
Zbiornik Turawa to obiekt wielofunkcyjny. Znajduje się na obszarze administracyjnym gmin Turawa i Ozimek w powiecie opolskim, na rzece Panew i charakteryzuje się maksymalną powierzchnią 2080 ha. Zbiornik ten pełni funkcję przeciwpowodziową oraz ważną rolę rekreacyjną.
- Szczegóły
- Szczegóły
Dnia 6 marca br. w czasie jubileuszowej X konferencji miasta Kalety, dotyczącej turystki na terenie gminy, która odbyła się z udziałem gliwickich Wód Polskich omówiono rewitalizację zbiorników Zielona. Potocznie zwane stawami, zbiorniki górny i dolny na rzece Mała Panew, administrowane prze RZGW w Gliwicach, w sezonie letnim przyciągają mieszkańców i turystów, którzy odpoczywają nad wodą. W zasadzie przez cały rok w Zielonej można spotkać wędkarzy i spacerowiczów.
W ostatnim kwartale minionego roku gliwickie Wody Polskie zakończyły szereg prac w obrębie zbiorników, przygotowując tym samym obiekt do kolejnego sezonu letniego. Jak akcentowano w czasie konferencji, za sprawą prowadzonych robót utrzymaniowych ze skarp i dna kanału ulgi oraz rowów usunięto zakrzaczenia i porosty. Konserwacja zbiorników służy przede wszystkim bezpieczeństwu sąsiednich terenów. Gęsta roślinność może limitować spływ wód wysokich i tym samym zagrażać mieszkańcom na wypadek wezbrania. W ramach zaplanowanych prac usunięto również spowodowane przez aktywność bobrów ubytki w korpusie zapory czołowej zbiornika Zielona II. Obecność populacji bobrów na tym obszarze przyczyniała się do pogorszenia stanu technicznego stawów. W toku prac usunięto nory bobrowe zwłaszcza w korpusie zapory czołowej, zaś od strony zbiornika dolnego pojawiło się zabezpieczenie z siatki i narzutu kamiennego, które chroni obiekt przed drążeniem otworów w przyszłości i zniechęca bobry do przebywania na tym obszarze. Celem prac było zwłaszcza odstraszenie zwierząt od miejsc, w których przebywają ludzie i tym samym zachęcenie ich do bytowania na innym odcinku rzeki, z dala od obszaru zamieszkałego. W wyniku prowadzonych prac, dla których uzyskano wszelkie konieczne zgody i pozwolenia nie wyrządzono krzywdy bobrom. O same przeprowadzenie stosownych prac konserwacyjnych zabiegali mieszkańcy i lokalni włodarze. Wody Polskie, widząc taką potrzebę i przeprowadzając wizje terenowe, monitorujące populację bobrów podjęły decyzję o realizacji zadania.
- Szczegóły
Państwowe Gospodarstwo Wodne Wody Polskie Regionalny Zarząd Gospodarki Wodnej w Gliwicach rozpocznie w tym roku długo wyczekiwaną przez mieszkańców Kędzierzyna-Koźla inwestycję pn. „Budowa, rozbudowa wału przeciwpowodziowego rzeki Odry przy miejskiej oczyszczalni ścieków w miejscowości Kędzierzyn-Koźle – etap I”. Długi na bez mała 2 km wał przeciwpowodziowy o nazwie „Kędzierzyn” stanowić będzie o długości 200m w rejonie ul. Gliwickiej.
W dniu 26.02.2020r. ogłoszony został przetarg na wyłonienie Wykonawcy dla przedmiotowej inwestycji. Trwają także prace nad zabezpieczeniem środków finansowych na dalszą realizację projektu. Zakres prac w ramach I etapu inwestycji, której przetarg powinien zostać rozstrzygnięty już w połowie marca br., obejmuje m.in. prace przygotowawcze, wykonanie dróg tymczasowych, roboty ziemne wałowe czy przygotowanie zjazdu wraz z zagospodarowaniem poboczy. Inwestor przedmiotowych robót planuje zakończyć I etap inwestycji jeszcze w tym roku.

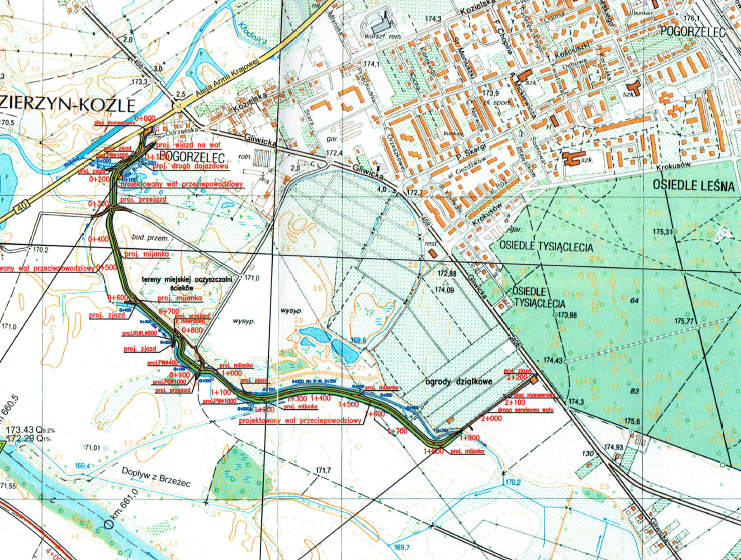

Mające powstać obwałowanie ulokowane zostanie na prawym brzegu rzeki Odry. Obiekt hydrotechniczny, usytuowany w pobliżu miejskiej oczyszczalni ścieków, zrekultywowanego składowiska odpadów oraz części dzielnicy Pogorzelec, będzie uzupełniał istniejące już zabezpieczenie. Umiejscowienie nowopowstałego obwałowania w sąsiedztwie tych wrażliwych obiektów znacząco zmniejszy zagrożenie epidemiologiczne dla okolicznych mieszkańców a także skażenia środowiska nieczystościami w przypadku wystąpienia w przyszłości wezbrań powodziowych.
Projekt budowy wału przeciwpowodziowego Odry w miejscowości Kędzierzyn-Koźle to kolejna inwestycja gliwickich Wód Polskich na terenie Opolszczyzny chroniąca jej mieszkańców przed wielką wodą. Równolegle trwa bowiem przetarg na wybór Wykonawcy dla modernizacji polderu Żelazna.
- Szczegóły

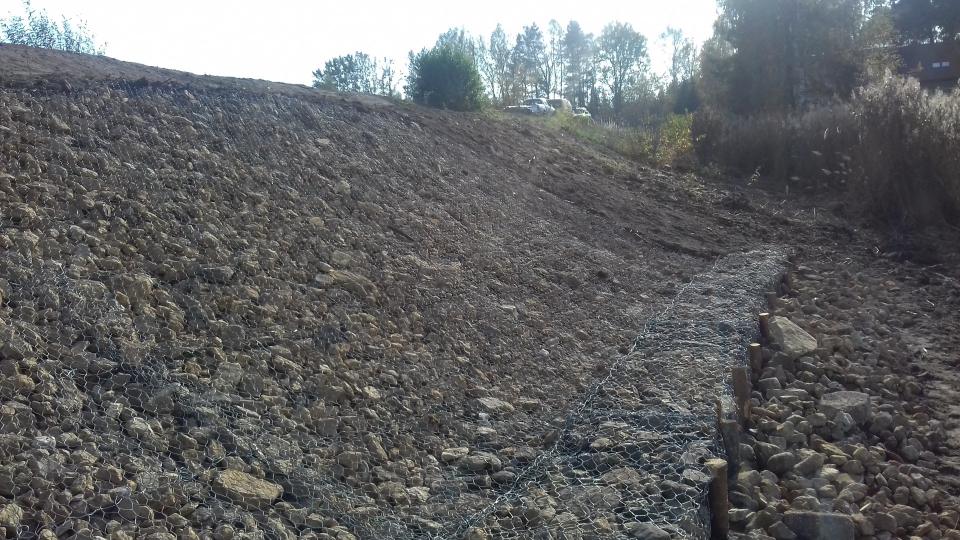

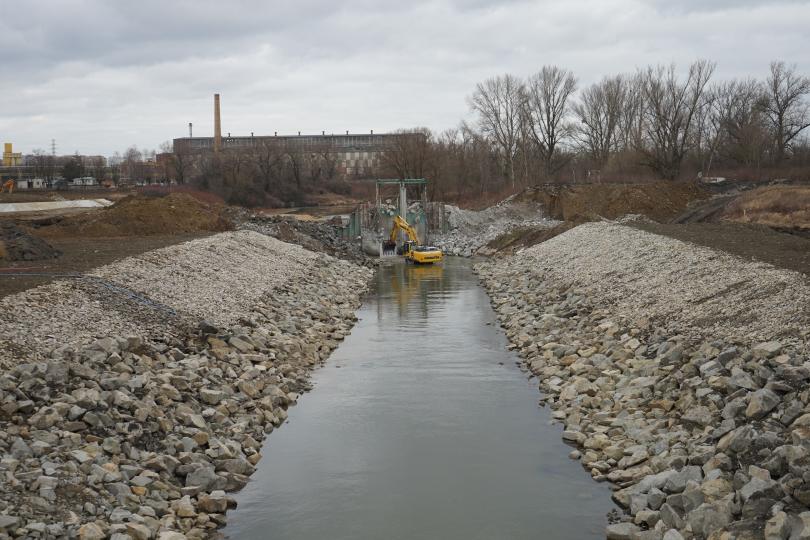

Trwają prace budowlane na zbiorniku Racibórz Dolny. Obecnie Wykonawca, tj. konsorcjum firm Budimex S.A. (lider) i Ferrovial Agroman S.A. prowadzi rozbiórkę jazu Studzienna, zwanego potocznie śluzą RAFAKO, porządkuje czaszę zbiornika, wdraża system Aparatury Kontrolno-Pomiarowej (AKPiA), kontynuuje budowę dróg serwisowych oraz realizuje roboty wykończeniowe na zaporach.
Prace budowlane na zbiorniku Racibórz Dolny potrwają do końca maja br. Choć powstający polder osiągnął swoją funkcjonalność z końcem stycznia 2020 roku i zapewnia realizację swojego podstawowego celu, jakim jest ochrona przeciwpowodziowa dla blisko 2,5 mln mieszkańców trzech nadodrzańskich województw: śląskiego, opolskiego i dolnośląskiego, Wykonawca kontynuuje pozostałe prace. Między innymi prowadzona jest rozbiórka jazu Studzienna, która osiągnęła 70% zaawansowania. Obiekt nie pełni już żadnej funkcji hydrotechnicznej, a jego rolę dla gospodarki wodnej przejęły budowle zbiornika Racibórz Dolny.
Inwestycja gwarantuje bezpieczeństwo takim miejscowościom jak Racibórz, Kędzierzyn-Koźle czy Opole a także zmniejsza zagrożenie powodzią na obszarach położonych poniżej, takich jak miasta Brzeg, Oława czy Wrocław. W toku prowadzonej inwestycji zrealizowano dotychczas budowę kluczowych obiektów projektu, jakimi są m.in. Budowla Przelewowo-Spustowa oraz Upust do Odry Miejskiej.
Powstający obiekt hydrotechniczny stanowi ważny element ochrony przeciwpowodziowej górnego dorzecza Odry. Dzięki jego funkcjonowaniu możliwym będzie obniżenie poziomu wód podczas katastrofalnego wezbrania, zapobiegając w ten sposób możliwości wystąpienia powodzi podobnej do tej z 1997r. Polder o powierzchni ponad 26km2 obejmie swoim oddziaływaniem obszar ok. 600km2.
Projekt budowy zbiornika przeciwpowodziowego Racibórz Dolny – polder jest współfinansowany ze środków Banku Światowego, Banku Rozwoju Rady Europy, funduszy unijnych Programu Operacyjnego Infrastruktura i Środowisko na lata 2014-2020, Budżetu Państwa oraz środków Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej.
- Szczegóły
Informujemy, iż Wody Polskie w Gliwicach prowadzą procedurę wyboru Wykonawcy dla realizacji inwestycji pn. „Przebudowa polderu Żelazna. Etap I”.
Inwestor – PGW WP RZGW w Gliwicach w ubiegłym roku zawarł niezbędne dla wykonania przebudowy polderu porozumienie z Miastem Opole oraz umowę o nr RPOP.04.01.00-16-0001.17-01 o dofinansowanie projektu w ramach RPO Województwa Opolskiego z Urzędem Marszałkowskim w Opolu na wykorzystanie środków unijnych dla realizacji przedsięwzięcia. Umowę zawarto w dniu 27 września 2019r.
Po zapewnieniu montażu finansowego dla zadania gliwickie Wody Polskie w dniu 20 stycznia 2020r. wysłały celem opublikowania w Dzienniku Urzędowym UE dokumentację przetargową. Ogłoszenie o przetargu nieograniczonym przebudowy polderu Żelazna ukazało się w dniu 24 stycznia br. Obecnie trwa realizacja procedury zamówienia publicznego, które wyłoni Wykonawcę prac budowlanych. Gliwickie Wody Polskie m.in. udzielają odpowiedzi na pytania oferentów. Termin zgłaszania ofert upływa 25 lutego br. Umowa zawarta z Wykonawcą będzie obowiązywała do końca stycznia 2023r. Jest to jednocześnie termin zakończenia inwestycji. Równocześnie przygotowywane są postępowania przetargowe na nadzór autorski i nadzór inwestorski dla przedmiotowej inwestycji.
Wody Polskie nadały duży priorytet tej opolskiej inwestycji o charakterze przeciwpowodziowym i dokładają wszelkich starań, by zadanie zrealizować z należytą dbałością oraz zgodnie z harmonogramem.

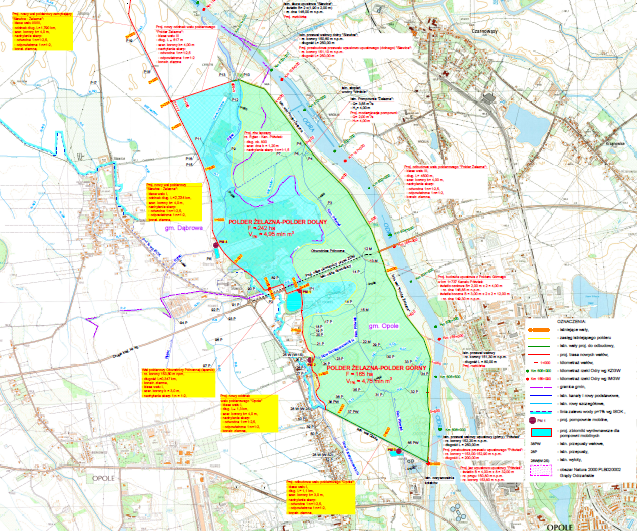

Polder Żelazna jest obiektem istniejącym, wybudowanym przed rokiem 1939. Wymaga przeprojektowania i przebudowy, aby zapewnić ochronę przed powodziami od strony rzeki Odry. Zabezpieczy teren specjalnej strefy ekonomicznej w Opolu, obszary zamieszkałe przy ul. Partyzanckiej oraz teren obwodnicy północnej miasta Opola. Polder zminimalizuje ryzyko powodzi w obszarze miejscowości Sławice, Żelazna, Niewodniki oraz Narok, a także dla Elektrowni Opole wraz z obszarami położonymi poniżej. Przebudowa polderu zwiększy jego powierzchnię około dwukrotnie z obecnych 200 ha do 400 ha, natomiast pojemność przeszło pięciokrotnie, która wyniesie wówczas ok. 10 mln m3 zaś długość obwałowań polderu wyniesie ponad 15 km. Inwestycja pozwoli na niemożliwe w tej chwili kontrolowanie sterowania przepływem w sytuacji wezbrania. Obecnie straty i szkody finansowe, spowodowane przez ewentualne zalanie szacowne są na kwotę ok. 800 mln zł w odniesieniu do samej tylko strefy ekonomicznej miasta Opola. Oznacza to, że koszt inwestycji zwraca się aż kilkakrotnie przy pierwszej powodzi.
- Szczegóły

Kanał Gliwicki, ważna śródlądowa droga wodna o funkcji transportowej, przechodzi kompleksowe prace modernizacyjne, które obejmują m.in. śluzy Sławięcice i Nowa Wieś, w jego dolnym biegu. W ostatnim kwartale 2019 roku oddano do użytku gruntownie wyremontowane komory północne obu śluz. Aktualnie modernizowane są komory południowe. Dzięki temu, w najbliższym sezonie nawigacyjnym jednostki będą mogły się przeprawiać w zmodernizowanych komorach śluz.
Zaawansowanie rzeczowe realizacji projektu szacuje się na 62%. W ramach prowadzonych prac dokonane będą wyburzenia i kolejno rekonstrukcje betonów na głowach górnych i dolnych oraz naprawa dna komory. Wykonane zostanie zabezpieczenie antykorozyjne stalowych konstrukcji, a komora otrzyma nowe wrota o łącznej wadze 360 ton.
W ramach realizowanego projektu wyremontowane zostaną awanporty, w których m.in. powstaną nowe pomosty oraz punkty poboru wody i prądu dla jednostek korzystających z Kanału Gliwickiego. Remont przejdą też budynki sterowni, zarówno w części podziemnej, jak i nadziemnej oraz urządzenia mechaniczne i elektryczne napędowe wrót. Kompleksowe prace zostaną wykonane w budynkach maszynowni. Po zakończeniu modernizacji nastąpi wymiana oświetlenia obiektów na nowe energooszczędne lampy LED. W czasie modernizacji powstanie nowy kanał obiegowy, możliwe będzie śluzowanie oszczędnościowe. W projekcie znalazły się też nowe budynki socjalne, z których korzysta już obsługa śluz, drogi i nawierzchnie na terenie obiektów.
Wszystkie prace prowadzone są pod nadzorem i w uzgodnieniu z konserwatorem zabytków, ponieważ infrastruktura służąca śluzowaniu na Kanale Gliwickim, na obszarze województwa opolskiego jest wpisana do tamtejszego rejestru zabytków. Harmonogram robót ustalono w taki sposób, aby zachować ciągłość żeglugi na Kanale i umożliwić śluzowanie jednostek pływających z wykorzystaniem czynnej, zmodernizowanej komory, podczas remontu drugiej. Takie rozwiązanie jest możliwe, ponieważ wszystkie śluzy Kanału Gliwickiego są bliźniacze – posiadają dwie komory (północną i południową) o takich samach parametrach.
Zakończenie prac w komorze północnej śluzy Nowa Wieś. Fot. Wody Polskie
Realizowana inwestycja stanowi drugi etap projektu „Modernizacji śluz odrzańskich na odcinku w zarządzie Regionalnego Zarządu Gospodarki Wodnej w Gliwicach – przystosowanie do III klasy drogi wodnej”. W pierwszym etapie wyremontowano śluzę Kłodnica i Rudziniec, a remont śluzy w Łabędach i Dzierżnie dobiega końca.
Kompleksowa modernizacja sześciu śluz Kanału Gliwickiego zakończy się w pierwszym kwartale roku 2021, zamykając kolejny etap projektu. Dzięki m.in. modernizacji ubezpieczeń brzegowych, poprawę stanu toru wodnego i uzupełnieniu infrastruktury związanej z transportem wodnym, polepszą się warunki żeglugowe na Kanale.
Wartość realizowanego przez Wody Polskie projektu pn. „Modernizacja śluz odrzańskich na Kanale Gliwickim, na odcinku w zarządzie RZGW Gliwice – przystosowanie do III klasy drogi wodnej – etap II” wynosi 72.336.680 zł, z czego 61.486.177,27 zł stanowi unijne dofinansowania z Funduszu Spójności w ramach POIiŚ 2014-2020.
Śluza Nowa Wieś - montaż wrót. Fot. Wody Polskie
- Szczegóły

Z końcem stycznia br., powstający kosztem ok 2 mld zł zbiornik Racibórz Dolny osiągnął swoją funkcjonalność. Oznacza to, iż obiekt w obecnym momencie jest gotów, by chronić przed ryzykiem wielkiej wody blisko 2,5 mln mieszkańców trzech nadodrzańskich województw: śląskiego, opolskiego i dolnośląskiego.

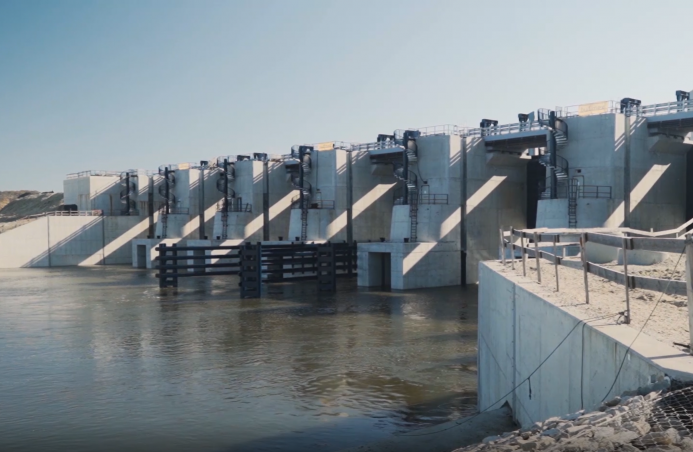

Zgodnie z oczekiwaniami kontraktu - Wykonawca tej najważniejszej i największej w kraju inwestycji przeciwpowodziowej (konsorcjum firm Budimex S.A. (lider) i Ferrovial Agroman S.A.) zakończył realizację kluczowych prac na poszczególnych frontach robót.

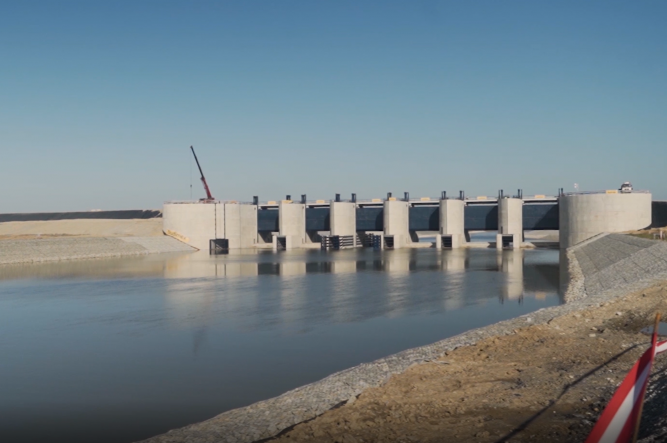

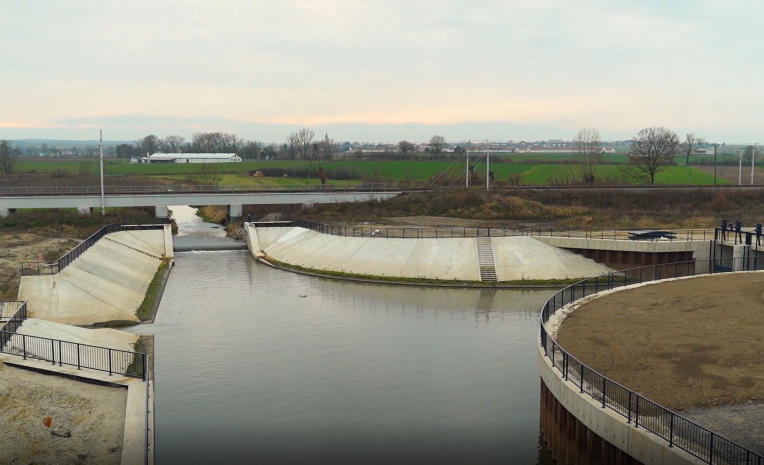

W toku prowadzonych działań inwestycyjnych zrealizowano Budowlę-Przelewowo Spustową, z przeprowadzeniem prób technologicznych. Ukończono także drugi z kluczowych frontów prac: Upust do Odry Miejskiej. Wykonawca w ramach tego odcinka inwestycji przygotował m.in. konstrukcję upustu wraz z wyposażeniem technologicznym oraz kanały dopływowy i odpływowy w zakresie umożliwiającym ich pełną przepustowość. Wykonano także konieczny dla funkcjonalności zakres prac na zaporach zbiornika: czołowej, lewobrzeżnej i prawobrzeżnej. Korpusy zapór przygotowano do piętrzenia, wykonując m.in. korpus statyczny zapór, przesłony przeciwfiltracyjne podłoża, przypory z gruntów spoistych. Powstało również konieczne uszczelnienie korpusów zapór, tworzące ekran, dla którego ułożono częściową warstwę ochronną.
Zakres wykonanych prac wskazuje jednoznacznie, iż zbiornik współpracujący z pobliskim polderem Buków, może piętrzyć wodę, w konsekwencji czego jest gotowy do przyjęcia i „ścięcia” fali powodziowej o wielkości chociażby pamiętnej powodzi z 1997 roku.
- Urzeczywistnieniem staje się fakt, iż po latach realizacji tej niekwestionowanie niezbędnej i koniecznej inwestycji dla bezpieczeństwa powodziowego kraju, tym samym nieodzownej dla bezpieczeństwa mieszkańców w dorzeczu Odry, zacznie ona spełniać swoją rolę. Z chwilą nadejścia fali powodziowej raciborski polder będzie piętrzył wodę, chroniąc zdrowie i dobytek mieszkańców miast i miejscowości od Raciborza przez Kędzierzyn-Koźle, Brzeg, Opole, Oławę, aż po Wrocław – stwierdza Łukasz Lange, Dyrektor Regionalnego Zarządu Gospodarki Wodnej w Gliwicach.

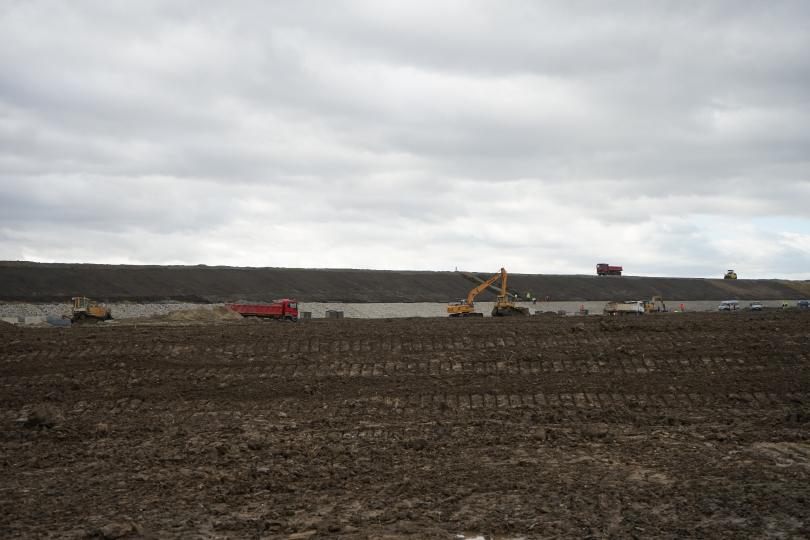

Kontraktowy termin zakończenia inwestycji przypada na dzień 29 maja br. Do tego czasu zostanie uporządkowany obszar w czaszy zbiornika, kontynuowane będą prace związane z budową dróg serwisowych oraz roboty wykończeniowe na zaporach zbiornika.
Pojemność obiektu to 185 mln m3, a powierzchnia polderu liczy ponad 26km2. Obiekt będzie redukował fale powodziowe katastrofalnych wezbrań na rzece Odrze, obejmując ddziaływaniem bezpośrednim i pośrednim obszar około 600 km2.
Projekt budowy zbiornika przeciwpowodziowego Racibórz Dolny – polder jest współfinansowany ze środków Banku Światowego, Banku Rozwoju Rady Europy, funduszy unijnych Programu Operacyjnego Infrastruktura i Środowisko na lata 2014-2020, Budżetu Państwa oraz środków Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej.
Zapraszamy do obejrzenia: film o zbiorniku Racibórz Dolny
- Szczegóły
